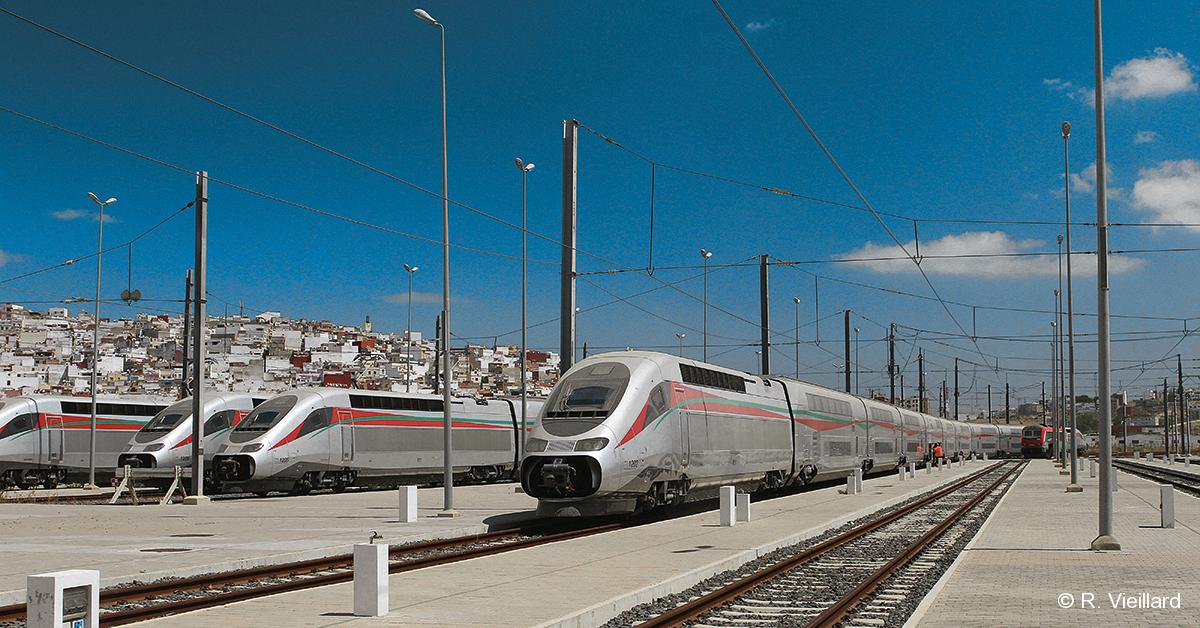

    Atelier de Tanger, rames 1202, 1205, 1208 et 1201 (19 juillet 2017).

  • © Egis/Germain Van Rossum

    Construction de la LGV partie nord entre Larache et Tanger, déroulage caténaire.

  • © Alstom/Omar Amaghri

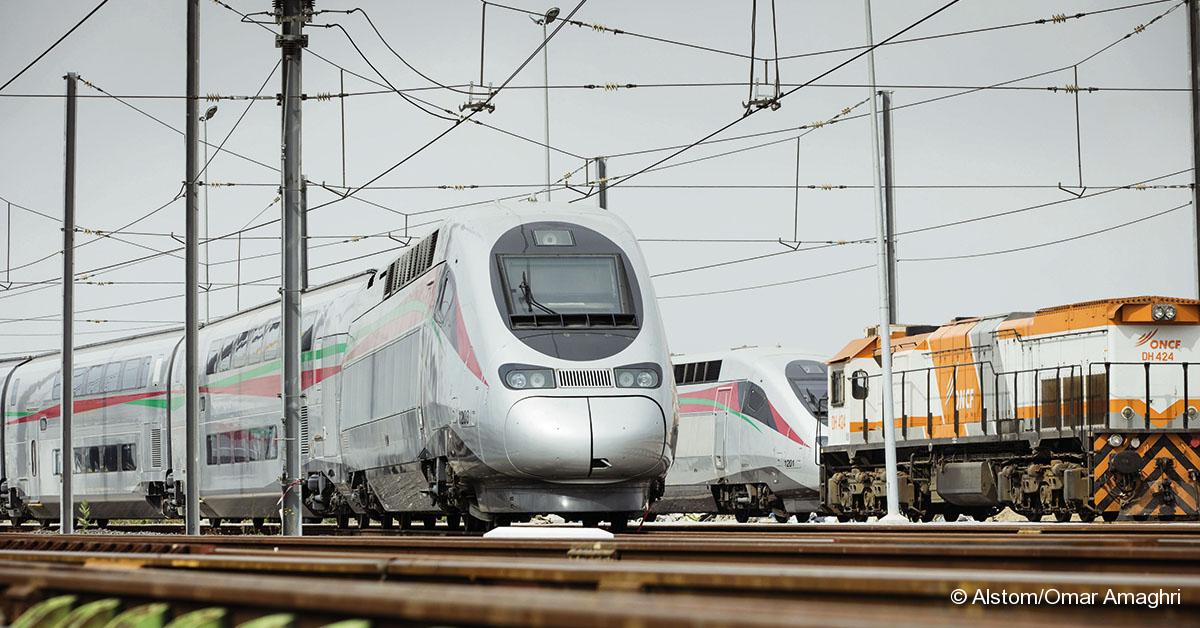

    À l’atelier de Tanger, les rames 1201 et 1203 (19 juillet 2017).

LGV Tanger – Kénitra. Le succès des premiers mois d’exploitation

23 juillet 2019
- -
Par : Marc Carémantrant

Inaugurée en novembre 2018, cette LGV de 200 km de conception française qui relie Tanger et Kénitra, et que prolonge une ligne classique rénovée jusqu’à Casablanca, a révolutionné les relations ferroviaires sur la façade atlantique marocaine.
Face à un succès qui ne se dément pas, elle devrait connaître des prolongements vers le sud et vers l’est.

Le 15 novembre 2018, le roi Mohammed VI et Emmanuel Macron ont inauguré la première liaison à grande vitesse du continent africain avec les trains Al Boraq (la marque commerciale du TGV marocain, voir encadré ci-dessous). L’exploitation commerciale entre Tanger et Casablanca a débuté le 26 novembre. Le Maroc entre dans le cercle très restreint des pays de la grande vitesse ferroviaire (il est le 18e). Quatre mois plus tard, le succès semble au rendez-vous puisque plus de 600 000 voyageurs ont déjà emprunté le TGV marocain, qui circule avec une ponctualité de 93 %. La desserte a même été augmentée de 18 à 20 trains par jour dans les deux sens.
Le Maroc a élaboré son schéma directeur entre 2002 et 2004 prévoyant 1 500 km de LGV à l’horizon 2050 dont deux tronçons aptes a minima à 300 km/h : Settat à Marrakech, 175 km, donnant une liaison Casablanca – Marrakech en 1 heure 15 au lieu de 3 heures 30 ; Tanger à Kénitra, 200 km, donnant une relation Tanger – Casablanca en 2 heures au lieu de 5 heures C’est cette dernière qui a finalement été lancée. La France, partenaire historique du Maghreb, a été présente à toutes les étapes. Un premier contrat est signé dès 2008 avec SNCF International. Le protocole d’accord est signé en 2007, le contrat définitif en 2010. La SNCF est désignée comme assistante à maîtrise d’ouvrage dès 2009. Le projet est estimé à 1,8 milliard d’euros. Le Maroc apporte 500 millions, la France 920 dont 845 en prêt. Le reliquat est financé par des prêts du monde arabe comme le Koweït, l’Arabie saoudite, ou le Fonds pour le développement économique et social.
D’un montant de 400 millions d’euros, la commande du matériel roulant est signée le 10 décembre 2010 pour 14 rames TGV Duplex de dernière génération (type 2N2 de la SNCF) dont deux en option. Les travaux sont officiellement lancés le 29 septembre 2011 en présence du président de la République Nicolas Sarkozy. La mise en service est alors programmée pour fin 2015.

Sur le même sujet

  • © M. Carémantrant

    SA 2020 : les mouvements dans le parc TGV

    23 janvier 2020 - Grande Vitesse

    Le service annuel 2020 est l’occasion de faire un tour d’horizon des transferts, livraisons, radiations et aménagements qui concernent les rames à grande vitesse. C’est un événement international qui va...

  • © M. Carémantrant

    Ouigo investit Lyon

    15 décembre 2019 - Grande Vitesse

    L’offre à bas coût de la SNCF continue de tisser sa toile. À compter du 1er juin 2020, les trains Ouigo desserviront les gares de Lyon-Part-Dieu et Lyon-Perrache au départ...

  • © Ph.-E. Attal

    Thalys et Izy ont le vent en poupe

    15 novembre 2019 - Grande Vitesse

    Les bonnes nouvelles se poursuivent pour Thalys qui a enregistré cet été une fréquentation record en hausse de 10 %. Les nouvelles offres entre les Pays-Bas et Marne-la-Vallée comme entre...

  • © Bombardier/DR

    Alstom et Bombardier-Hitachi sur les rangs pour High Speed 2

    25 août 2019 - Grande Vitesse

    Le projet de LGV qui reliera Londres au nord de l’Angleterre, baptisé HS 2 et qui prévoit pour sa première phase jusqu’à Birmingham l’achat de 54 rames pour un coût...

  • © L. Levert

    La LGV Copenhague – Ringsted inaugurée

    11 août 2019 - Grande Vitesse

    La LGV Copenhague - Ringsted a été inaugurée le 31 mai 2019. Le projet de cette ligne électrifiée en 25 kV 50 Hz avait été approuvé par le Parlement en mars 2007....

  • © S. Meillasson

    Lyria : bientôt la fin des TGV POS

    30 juillet 2019 - Grande Vitesse

    Matériels hybrides de transition, les POS de Lyria vont bientôt s’effacer au profit des EuroDuplex. Les motrices POS seront recyclées sur les rames ex-RD dissociées de leurs motrices Réseau qui...
