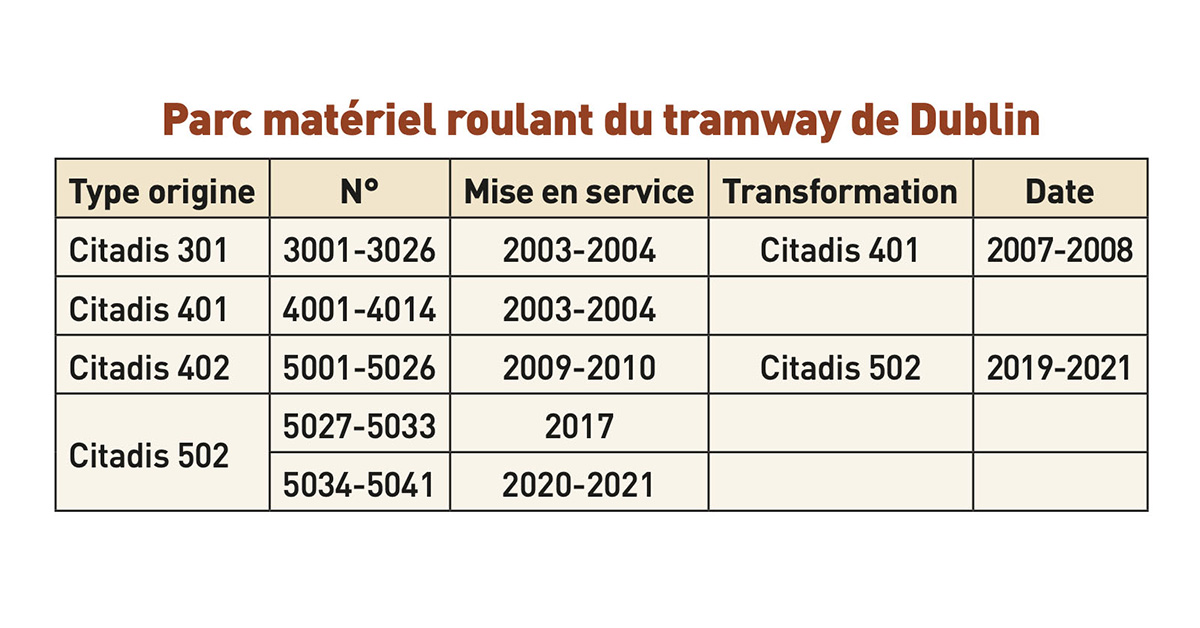

Dublin a reçu sa 81e rame, un Citadis 502. Le réseau de tramway Luas étoffe son parc, augmente la capacité de ses Citadis 402 par extension et prolonge l’une de ses deux lignes, la Green Line, pour répondre à une fréquentation en hausse.

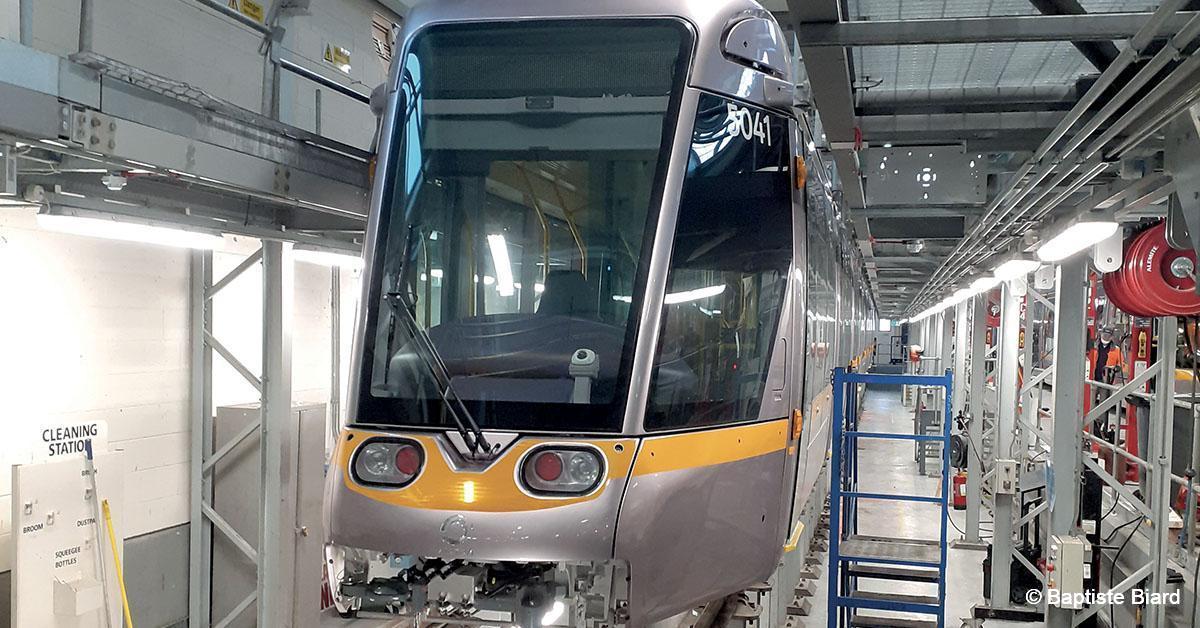

Le 5 février 2021, le réseau de tramway de Dublin, Luas (« la vitesse » en gaélique), a reçu sa 81e et dernière rame. La rame 5041 avait quitté quelques jours auparavant l’usine Alstom d’Aytré (Charente-Maritime).
Cette rame fait partie d’un lot de huit Citadis 502 (55 m) commandés auprès d’Alstom dans le cadre de l’augmentation de la capacité de la Green Line et livrés à partir de juin 2020.
Ces huit rames viennent s’ajouter aux sept Citadis 502 livrés en 2017, dans le cadre du projet « Luas Cross City » (1).
En parallèle, le programme d’extension des 26 Citadis 402 (transformation en Citadis 502), commencé en octobre 2019 avec la rame 5021, s’est achevé avec la mise en service de la dernière rame modifiée, la 5026, en mars dernier. Cette opération, assurée par Alstom avec le soutien des équipes de l’exploitant, porte entre autres sur le désaccouplement de la rame pour permettre l’ajout d’une nacelle motorisée et d’une caisse suspendue, la reprise du tarage des ressorts de suspensions secondaires, les reprises de câblage, le remplacement de la batterie, la mise à jour des logiciels et du système de vidéosurveillance.
Tous les Citadis 502 sont affectés à la Green Line.
Ces extensions et livraisons ont pour objectifs d’augmenter la capacité de la ligne de 30 %, et de faire face aux 11 % de passagers en plus chaque année, surtout lors des heures de pointe (données d’avant la pandémie de Covid) (2). À noter, les deux dernières rames (5040 et 5041) sont équipées d’un système de mesure de consommation d’énergie, en vue d’optimiser l’impact énergétique des tramways.

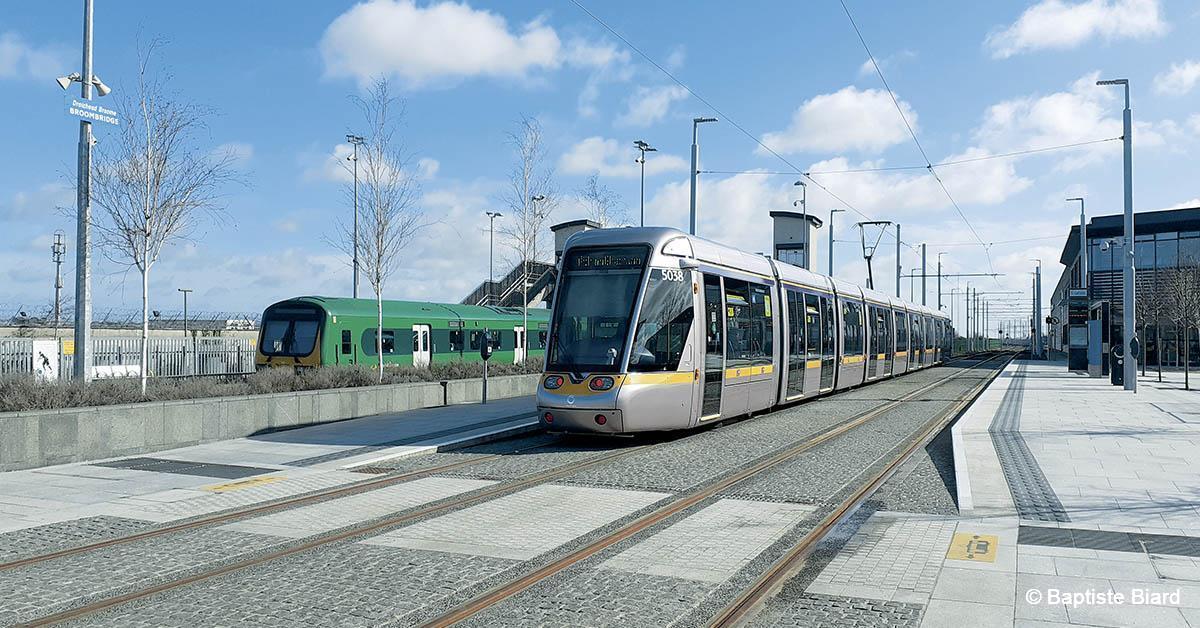

Les quelques Citadis 401 qui étaient affectés sur la Green Line ont tous rejoint la Red Line. Toujours sur la Green Line, la consultation publique pour le prolongement de la ligne au nord, entre l’actuel terminus de Broom-bridge et Finglas, a été lancée en juillet 2020.
Ce prolongement, long de 4 km, permettra la création de quatre nouvelles stations, de pistes cyclables ainsi que d’un parking relais (P+R) de 600 places. Il nécessitera la construction de deux ponts, un pour franchir le canal Royal et la ligne de chemin de fer Dublin – Maynooth – Sligo, l’autre pour franchir la rivière Tolka.
Le remisage du dépôt de Broom-bridge fera aussi l’objet d’une extension (actuellement, le stockage des rames sur les deux dépôts de la Green Line est un défi quotidien pour l’exploitant). La mise en service pourrait intervenir en 2028.
Quant aux 40 Citadis 401 opérant sur la Red Line, le programme de rénovation mi-vie n’est pas encore décidé.
Depuis le 1er décembre 2019, et ce jusqu’en 2025, le réseau Luas est exploité et maintenu par Transdev, dans le cadre du nouveau contrat de DSP.
(1) Le projet Luas Cross City, lancé en 2013, a permis l’extension de la Green Line sur 5,9 km, entre Saint Stephen Green et Broombridge, et de connecter ainsi les deux lignes de tramway.
(2) Le nombre de voyages sur le réseau Luas est passé de 30,5 millions en 2013 à 41,8 millions en 2018.
